محطات التوليد التابعة للشركة

تمتلك الشركة خمس محطات توليد مائية على النحو التالي

محافظة أسوان

ثلاث محطات توليد كهرباء هم

( محطة السد العالي ، محطة أسوان I ، محطة أسوان II )

محافظة قنا

محطتي توليد كهرباء هم

( محطة إسنا ، محطة نجع حمادي )

القدرات الأسمية لمحطات التوليد بالشركة

إجمالي القدرة الاسمية
( ميجاوات )

(القدرة ( ميجاوات )

عدد الوحدات

اسم المحطة

2100

175

12

محطة كهرباء السد العالي

322

46

7

محطة كهرباء أسوان الأولى

270

67.50

4

محطة كهرباء أسوان الثانية

85.68

14.28

6

محطة كهرباء إسنا

64

16

4

محطة كهرباء نجع حمادي

32

8

4

محطة كهرباء أسيوط

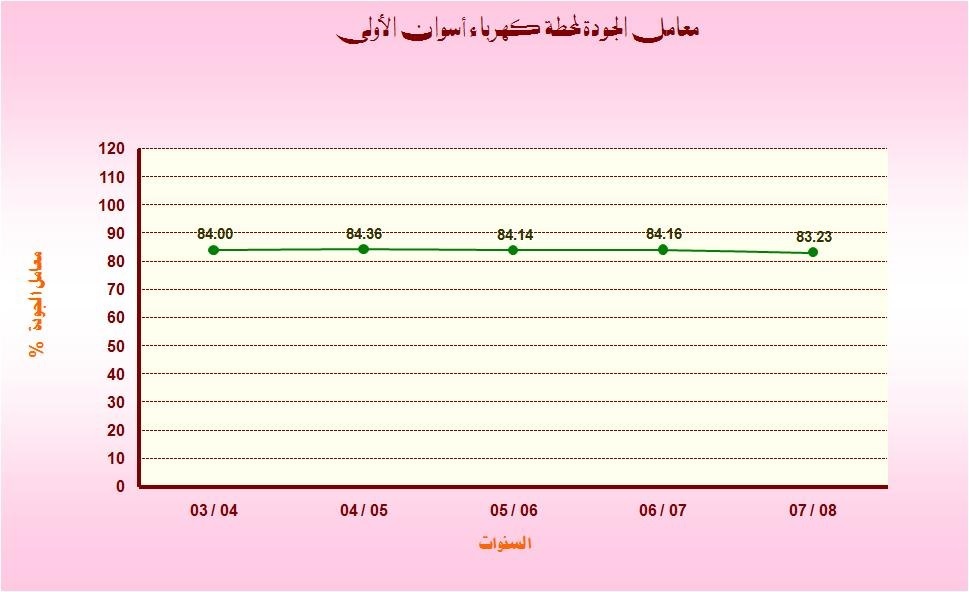

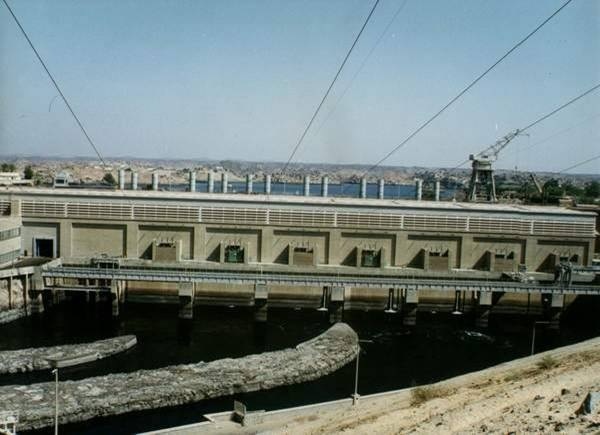

محطة كهرباء أسوان الأولى

40 x 7 ميجاوات

  • كان موضوع التحكم في مياه الفيضان الزائدة لنهر النيل و تخزين قــــــــدر منها لمقابلة احتياجات المياه خلال السنة من الموضوعات التي شغلــــــت الأذهان في نهاية القرن الماضي ، و يتفاوت الإيراد المائي للنيل في فصول  السنة المختلفة ففي فترة الفيضان من أغسطس حتى نوفمبر يزيد إيراد  المياه زيادة كبيرة عن احتياجات الري بخلاف باقي السنة إذ لا يفــــــــــــي الإيراد الطبيعي للنهر بحاجات الري

  • كان خزان أسوان هو أول حل عملي لمشكلة تخزين المياه و قد بدأ العمل في إنشاءه في عام 1898 و تم اكتماله عام 1902 و كانت المرحلة الأولى منه تسمح بحجز المياه من منسوب 106 متر فوق مستوى سطح البحر و يتسع لتخزين 980 مليون مترمكعب من مياه الفيضان و في عام 1912 تم التعلية لمنسوب 112 متر و السعة التخزينية 3500 مليون متر مكعب و في عام 1933 تم تعلية الخزان مرة أخرى ليصل منسوب الحجز إلى 121 متر و لتصل السعة التخزينية إلى 5000 مليون مترمكعب .

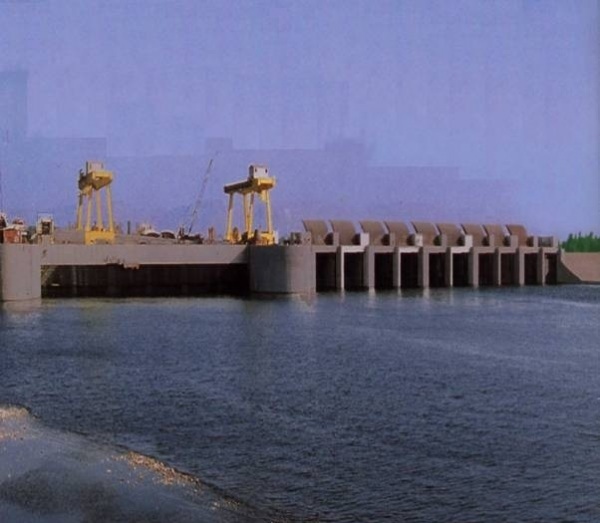

  • يبلغ طول خزان أسوان 2141 متر و يحتوي على 180 فتحة تتحكم في تصرف المياه ببوابات تعمل يدوياً هذا و قد تم كهربة عدد 65 بوابة منهم و سد عدد 95 أخرى بالخرسانة المسلحة لعدم الحاجة إليها في المستقبل و ذلك أثناء إنشاء محطة كهرباء أسوان الثانية

  • بدأ العمل في مشروع محطة كهرباء أسوان الأولى عام 1956

  • تم افتتاح المحطة و تشغيل الوحدة الأولى في 10 يناير 1960 و تم الانتهاء من التشغيل الكامل للمحطة في أوائل  عام 1961 و تشتمل المحطة على سبع و حدات بقدرة 46 ميجاوات لكل وحدة و التي انخفضت إلى 40 ميجاوات بعد بناء السد العالي و ذلك لانخفاض السقوط

  • نظراً لتقادم محطة كهرباء أسوان الأولى و انتهاء عمرها الافتراضي حيث أنها إستمرت في العمل لمدة تزيد عن خمسة و ثلاثون عاماً مع عدم وجود قطع غيار لمعداتها و ذلك لتوقف انتاجها بالجهات الصانعة فقد قررت هيئة كهرباء مصر في ذلك الوقت تطوير و تحديث معدات المحطة لتواكب تكنولوجيا العصر و مد العمر الافتراضي لها لفترة تتراوح بين 25 ، 30 سنة .

و قد اشتمل مجال العمل لتطوير الوحدات على الآتي

  • المولد و ملحقاته

  • المحولين 4، 6

  • التركيبات الميكانيكية

  • التربينة

  • غرفة التحكم

و اشتمل مجال العمل لتطوير المعدات على الآتي

  • أوناش عنبر الماكينات 265 طن .

  • معدات الورشة الميكانيكية و معدات الرفع .

  • مساعدات كهربية عامة و هواء الخدمات .

  • نظام الاتصالات .

  • أوناش سد المأخذ ـــــ ونش المخارج للوحدات .

  • ونش الحشائش .

  • بيارات النزح و طلمبات الصرف .

  • تكلفة مشروع التطوير 250 مليون مارك ألماني + 66 مليون جنيه مصري ، و تاريخ بدء العمل فيه 1992م ، و تاريخ انتهاء العمل فيه 1996م . .

بيانات فنية و تاريخية

  • بدء العمل في إنشاء المحطة     :       1956

  • بدء التشغيل لوحدات المحطة : يناير 1960

  • أقصى طاقة مولدة سنوياً       : 1750 مليون ك.و.س

  • القدرة المركبة            : 280 ميجاوات

  • السقوط التصميمي   : 22 متر

  • التصرف التصميمي  : 207 متر مكعب / ثانية لكل وحدة

  • نوع التربينة             : كابلان

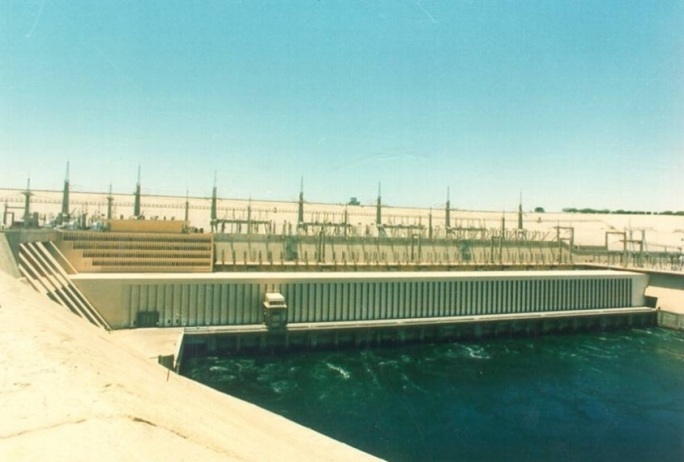

محطة كهرباء السد العالي

12 × 175 ميجاوات

  • تعتبر محطة كهرباء السد العالي واحدة من أكبر محطات التوليد الكهرومائية في العالم وقت التنفيذ و هي أحدى ركائز الشبكة الكهربائية المصرية الموحدة و عمودها الفقري و لها أهمية بالغة للاقتصاد القومي في مصر .

  • في 9 يناير 1960 تم افتتاح العمل في مشروع بناء السد العالي و الهدف مــنــه تخــزيــــن ميــــاه الفيضــــان التـــــي كــــانت تصــــرف هبـــــاء و بـــــــــدون فـــائـــــدة إلى البحر الأبيض المتوسط ، و تنظيم عملية ري الأراضي و تحويل ري الحياض إلى ري دائم و مواجهة الفيضانات العالية و المنخفضة على حد سواء فضلاً عن الفائدة العظيمة و هي الطاقة الكهربائية الهائلة التي تولد من السقوط الناتج من تخزين المياه أمام السد .

  • في 15 مايو 1964 تم الانتهاء من المرحلة الأولى المتضمنة تحويل مجرى النيل ( إغلاق مجرى النيل الأصلي و إمرار المياه في قناة التحويل في البر الشرقي من النيل ) .

  • أكتوبر 1967 بدأ تشغيل الوحدات الثلاث الأولى من المحطة و الخط الأول الناقل للكهرباء إلى القاهرة .

  • 15 يناير 1971 تم افتتاح مشروع السد العالي و محطة الكهرباء للتشغيل و تشتمل المحطة إثنا عشر وحدة قدرة كل منها 175 ميجاوات و تنقل الطاقة الكهربية المولدة من وحداتها إلى مراكز الأحمال على خطوط جهد 500 ك . ف ، 220 ك . ف على الشبكة الموحدة لجمهورية مصر العربية .

  • و قد بلغت التكاليف الكلية للمشروع 320 مليون جنيه مصري في ذلك الوقت .

بيانات فنية و تاريخية

  • بدء العمل في إنشاء المحطة     : يناير 1960

  • بدء التشغيل لوحدات المحطة : أكتوبر 1967

  • أقصى طاقة مولدة سنوياً       : 10000 مليون ك.و.س

  • القدرة المركبة              : 2100 ميجاوات

  • السقوط التصميمي   : 67 متر

  • التصرف التصميمي  : 234 متر مكعب / ثانية لكل وحدة

  • نوع التربينة                : فرانسيس

مشروعات التطوير التي تمت بمحطة كهرباء السد العالي

تاريخ الانتهاء

تاريخ البدء

التكلفة الاستثمارية

الهدف من المشروع

اسم المشروع

م

فبراير 85

سبتمبر 79

3.5 مليون مارك ألماني

رفع كفاءة و إتاحية التشغيل بالمحطة و التغلب على عدم وجود قطع غيار و الحفاظ على البيئة

مشروع تغيير نظام الاستثارة من موحدات زئبقية إلى ثايروستور

1

ديسمبر 91

يونيه 82

82 مليون دولار

 + 20 مليون جنيه

تجديد العمر الافتراضي لمدة تتراوح من 30 إلى 40 عاماً أخرى .
زيادة الكفاءة بمقدار 5 % مما أضاف 500 مليون ك . و . س سنوياً .

مشروع تطوير تربينات السد العالي الأثنى عشر و منظمات السرعة الخاص بها

2

نوفمبر 91

مايو 87

13.5 مليون دولار

+ 2.2 مليون جنيه

زيادة حدود الاستقرار الاستاتيكي و الديناميكي للشبكة الموحدة مع إمكانية زيادة القدرة المنقولة على الخطوط بمقدار 200 ميجاوات إضافية

مشروع تغيير وقايات الخطوط جهد 500 ك . ف من أسوان و حتى القاهرة 500 ك . ف

3

يوليو 90

يناير 88

3.7 مليون مارك ألماني

رفع الكفاءة و الإتاحية و زيادة الاستقرار الاستاتيكي و الديناميكي

مشروع تغيير قواطع تيار الخطوط جهد 500 ك . ف بمحطة كهرباء السد العالي / نجع حمادي من الجهتين

4

يناير 93

نوفمبر 90

9.4 مليون دولار

+ 0.8 مليون جنيه

رفع كفاءة و إتاحية التشغيل بالمحطة و التغلب على عدم وجود قطع الغيار

مشروع تغيير قواطع التيار للبلوكات جهد 500 ك . ف

5

أكتوبر 93

مايو 93

12.5 مليون فرنك فرنسي + 0.3 مليون جنيه

زيادة حدود الاستقرار الاستاتيكي و الديناميكي للشبكة الموحدة

مشروع تغيير قواطع الخطوط جهد 132 ك . ف و الوقايات

6

أبريل 95

أغسطس 92

19.5 مليون دولار

+ 15.6مليون جنيه

رفع كفاءتها و تحسين الأداء و تجديد عمرها الافتراضي و تقليل التسرب من البوابات

مشروع تطوير و تحديث بوابات مداخل و مخارج أنفاق السد العالي

7

نوفمبر 94

فبراير 93

9.65 مليون دولار

+ 1.02مليون جنيه

تحسين أداء المولدات و رفع كفاءة و إتاحية الوحدات و التغلب على عدم وجود قطع غيار

مشروع تغيير قواطع التيار لمولدات السد العالي

8

مايو 99

أغسطس 95

6.97 مليون دولار

+ 1.56 مليون جنيه

رفع كفاءة و إتاحية التشغيل بالمحطة و تأمين تغذية الشبكة جهد 500 ك . ف

تغيير عدد ( 4 ) محولات رئيسية جهد 500/15.75 ك . ف

9

سبتمبر 2003

أبريل 97

18.76 مليون دولار

+ 10.8 مليون جنيه

رفع كفاءة و إتاحية التشغيل بالمحطة و مواكبة التطورات التكنولوجية الحديثة في مجال نظم الوقايات و التحكم و المراقبة المركزية

مشروع تطوير و تحديث نظم التحكم و الوقايات للمولدات و البلوكات

10

أبريل 2009

أغسطس 2006

32.74 مليون جنيه

تأمين تغذية منطقة توشكى بالطاقة الكهربائية عن طريق تغذيتها من محطة كهرباء السد العالي مباشرة بدائرتين جهد 220 ك . ف
ربط محطة محولات الخزان جهد 220 ك . ف بمحطة كهرباء السد العالي مباشرة بدائرتين  220 ك . ف

مشروع تغيير شبكة المفاتيح من جهد 132 ك . ف إلى جهد 220 ك . ف

11

أبريل 2009

ديسمبر 2006

8.5 مليون يورو

+ 2.2 مليون جنيه

تأمين تغذية منطقة توشكى بالطاقة الكهربائية عن طريق تغذيتها من محطة كهرباء السد العالي مباشرة بدائرتين جهد 220 ك . ف
زيادة سعة المحول إلى 500 ميجا فولت أمبير بدلاً من 320 ميجا فولت أمبير

تغيير المحولات الذاتية من جهد ( 500/132/15.75 ك.ف ) إلى جهد ( 500/220/11 ك.ف )

12

مشروعات تحت التنفيذ بمحطة كهرباء السد العالي

تاريخ الانتهاء

تاريخ البدء

التكلفة الاستثمارية

الهدف من المشروع

اسم المشروع

م

مايو 2010

سبتمبر 2004

78.9 مليون يورو

+ 5.9 مليون جنيه

زيادة العمر الافتراضي للمولدات بمقدار 35 عاماً أخرى و ضمان استمرارية و إتاحية المولدات و رفع كفاءتها و تقليل الفقد و ذلك بتطوير و تحديث الآتي
المولدات الرئيسية جهد 15.75 ك . ف و المولدات المساعدة
أنظمة الإستثارة و منظمات الجهد
إضافة نظم جديدة للإنذار ضد الحريق و مراقبة الثغرة الهوائية و الاهتزازات
الأوناش العملاقة حمولة 400 طن

مشروع تطوير و تحديث مولدات السد العالي

1

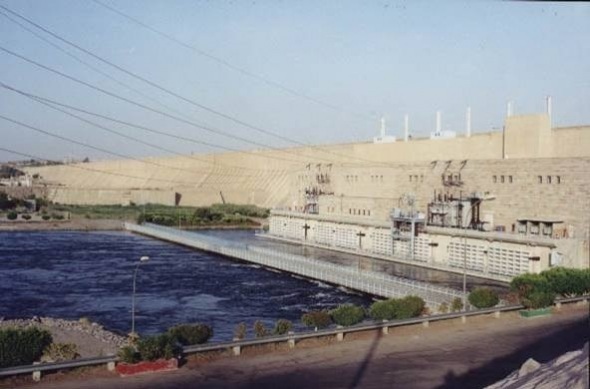

محطة كهرباء أسوان الثانية

4 × 67.5 ميجاوات

تتراوح تصرفات المياه المارة بالسد العالي ما بين 240 مليون متر مكعب
فــي فصـــل الصيــف إلـى 110 مليـون مـتر مكعـب فـي فصـل الشتاء و تبلغ
التصرفــات السنويــة للنيـــل 55.5 مليــار مــتر مكعــب يمــر جــــزء منهـــــــــا
بمحطــة كهربــاء خـــزان أســوان الأولــى و يمــر الباقــي خـــــــــلال فتحــــات
خزان أسوان دون الاستفادة من طاقة السقوط لهذه الكمية من المياه في توليد الكهرباء و من هنا تم إنشاء محطة كهرباء خزان أسوان الثانية بقصد استغلال طاقة السقوط من كل قطرة مياه تمر من خزان أسوان في توليد الكهرباء و التي تعتبر أول محطة كهرباء مائية أنشأت بعد السد العالي و المحطة تضم أربع وحدات بقدرة 67.5 ميجاوات لكل وحدة
و قد بلغت التكاليف الكلية للمشروع 215 مليون جنيه مصري شاملة الأعمال المدنية و الميكانيكية و الكهربية و الاستشاري

بيانات فنية و تاريخية

بدء العمل في إنشاء المحطة  : يونيو 1981

بدء التشغيل لوحدات المحطة : أغسطس 1985

أقصى طاقة مولدة سنوياً       : 1800 مليون ك.و.س

القدرة المركبة          : 270 ميجاوات

السقوط التصميمي : 20 متر

التصرف التصميمي  : 293 مترمكعب / ثانية لكل وحدة

نوع التربينة                 : كابلان

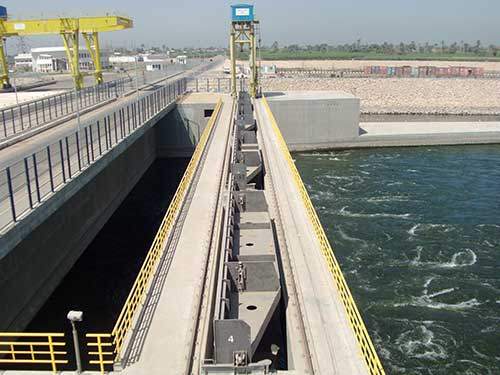

محطة كهرباء إسنا

6 × 14.28 ميجاوات

هي أول محطة كهرباء مائية أنشأت شمال مدينة أسوان لاستغلال مساقط النيل عند إسنا و ذلك ضمن مشروع قناطر إسنا الجديدة و الذي يشمل هويس ملاحي و مفيض و سد دائم بالإضافة إلى محطة الكهرباء و يقع مشروع قناطر إسنا الجديدة و محطة الكهرباء خلف القناطر القديمـــة

بمسافة 1200 متر و بلغت التكاليف الكلية للمشروع 650 مليون جنيه مصري شاملاً محطة الكهرباء و التي بلغت تكاليفها 429 مليون جنيه مصري

تتصل محطة الكهرباء بالهويس الملاحي بالبر الأيسر لنهر النيل عبر منشأ حوش التجميع بطول 110 متر و عرض 60 متر و ارتفاع 28 متر

بيانات فنية و تاريخية

بدء العمل في إنشاء المحطة  : مايو 1989

بدء التشغيل لوحدات المحطة : يوليو 1993

أقصى طاقة مولدة سنوياً       : 634 مليون ك.و.س

القدرة المركبة          : 85.68 ميجاوات

السقوط التصميمي : 5.7 متر

التصرف التصميمي  : 300 متر مكعب / ثانية لكل وحدة

نوع التربينة                 : كابلان كبسولة

محطة كهرباء نجع حمادي

4 ×16 ميجاوات

استمراراً لاستغــــلال المساقط المائيــة المتاحة لنهر النيل شـرعـــــــــت وزارة الكهرباء و الطاقة في إنشاء هذه المحطة على قناطر نجع حمادي الجديدة و التي تقع على بعد 3.5 كيلو متر خلف القناطر القديمة عند الجزء المنحني مــن نهــر النيـــل و تضـــم المحطــة 4 وحـــدات تــولـيد قــدرة الواحـــدة منهــــــــا 16 ميجاوات و بلغت التكلفة الإجمالية لإنشاء المحطة 65.1 مليون يورو بالإضافة إلى 46.4 مليون جنيه مصري مكون محلي و قد بدأت و حداتها في الدخول على الشبكة الكهربائية الموحدة في فبراير عام 2008م تباعاً

بيانات فنية و تاريخية

بدء العمل في إنشاء المحطة: يونيو 2002

بدء التشغيل لوحدات المحطة: فبراير 2008

أقصى طاقة مولدة سنوياً       : 470 مليون ك.و.س

القدرة المركبة       : 64 ميجاوات

السقوط التصميمي  : 5.7 متر

التصرف التصميمي: 320 متر مكعب / ثانية لكل وحدة

نوع التربينة        : كابلان كبسولة

محطة كهرباء أسيوط الجديدة

4 × 8 ميجاوات

استمراراً لاستغــــلال المساقط المائيــة المتاحة لنهر النيل شـرعـــــــــت وزارة الكهرباء و الطاقة في إنشاء هذه المحطة على قناطر أسيوط  الجديدة

بيانات فنية و تاريخية

بدء العمل في إنشاء المحطة

بدء التشغيل لوحدات المحطة

أقصى طاقة مولدة سنوياً

القدرة المركبة          : 32 ميجاوات

السقوط التصميمي

التصرف التصميمي

نوع التربينة
